Infratrutura

Construção de pontes em MT tem investimentos de R$ 140 mi

As pontes de grande extensão substituem a travessia feita por balsas

Publicados

Infratrutura

O Governo do Estado, por meio da Secretaria de Estado de Infraestrutura e Logística (Sinfra), investe R$ 140 milhões na construção de pontes de concreto de grande extensão em substituição às balsas, utilizadas na travessia de rios em Mato Grosso.

As obras vão assegurar a melhoria da infraestrutura e logística das rodovias, além da trafegabilidade com segurança, e atendem a um pedido antigo daqueles que necessitam fazer a travessia.

Na região Araguaia, já está em construção a ponte sobre o Rio das Mortes, na MT-326, entre Cocalinho e Nova Nazaré.  A ponte em balanço sucessivo terá 484 metros e essa obra já está em estágio bastante avançado, com o lançamento de vigas da ponte no lado do município de Cocalinho. Ao todo, serão investidos R$ 51,1 milhões nessa obra, que será concluída em abril do próximo ano.

Essa ponte vai garantir maior fluidez na chamada “Rodovia do Calcário”, que interliga vários municípios do Araguaia, e sua construção tem sido bastante celebrada pelos moradores da região, que terão a interligação direta das cidades por asfalto, já que também está em andamento a pavimentação da MT-326.

Já na região Norte, o Governo constrói a ponte sobre o Rio Teles Pires, na MT-325, em Alta Floresta. A ponte terá uma extensão de 546 metros e são investidos R$ 22 milhões nessa obra. Atualmente são executados os serviços preliminares e a previsão é de conclusão em 2024.

Leia Também:  Justiça suspende concessão da BR-163 e frustra "barões" de MT

Na mesma região, a maior ponte a ser construída está localizada na MT-419, sobre o Rio Teles Pires, na divisa entre Carlinda e Novo Mundo, na região Norte do Estado. A ordem de início das obras será emitida ainda neste mês e a construção da ponte prevê uma extensão de 693 metros. O investimento estimado somente para essa obra é de R$ 67 milhões.

De acordo com o secretário de Estado de Infraestrutura e Logística, Marcelo de Oliveira, a construção dessas pontes para substituir as balsas vai transformar a realidade de Mato Grosso.

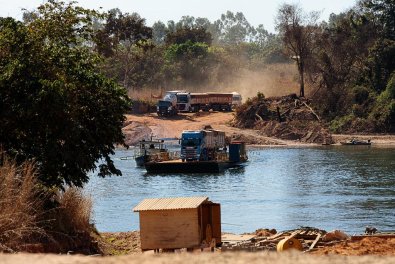

balsa, construcao pontes

São obras que vão garantir trafegabilidade e segurança, além de diminuir os obstáculos ao desenvolvimento do Estado, já que interferem diretamente no direito de ir e vir do cidadão, bem como no transporte e escoamento da produção do agronegócio. Ao todo ainda existem 21 balsas em operação nas rodovias estaduais em várias regiões de Mato Grosso.

“Sem as pontes, a espera para fazer uma simples travessia demora dias e a fila de veículos aguardando chega a quilômetros de extensão. Essa situação irá mudar com a construção das pontes, que são importantíssimas para garantir o fluxo contínuo de veículos, sem nenhuma parada. Este é um governo diferenciado, que está olhando para as necessidades de infraestrutura e logística em todas as regiões e está atendendo as promessas e pedidos antigos em relação a essas obras”, disse.

Leia Também:  DNIT inicia serviços de cravação das estacas da ponte sobre o Rio Araguaia, na divisa de MT e GO

Obra retomada

Além das pontes que vão substituir as balsas no interior do estado, o governo investe em obras para melhorar a infraestrutura dentro da região metropolitana de Cuiabá. Um exemplo é a ponte de concreto em balanço sucessivo sobre Rio Cuiabá, entre os municípios de Cuiabá e Várzea Grande.

A ponte vai ligar os bairros Parque Atalaia, em Cuiabá, e Parque do Lago, em Várzea Grande, e terá uma extensão de 392 metros. A obra foi retomada pela atual gestão do governo após ficar paralisada por mais de quatro anos. Hoje, a obra, que terá um investimento de R$ 40 milhões, já está com 70% dos serviços executados. A previsão é de conclusão em março de 2022.
